तनहुँ जलविद्युत् आयोजनाको १४ सय मिटर लामो सुरूङ ‘ब्रेक थ्रो’

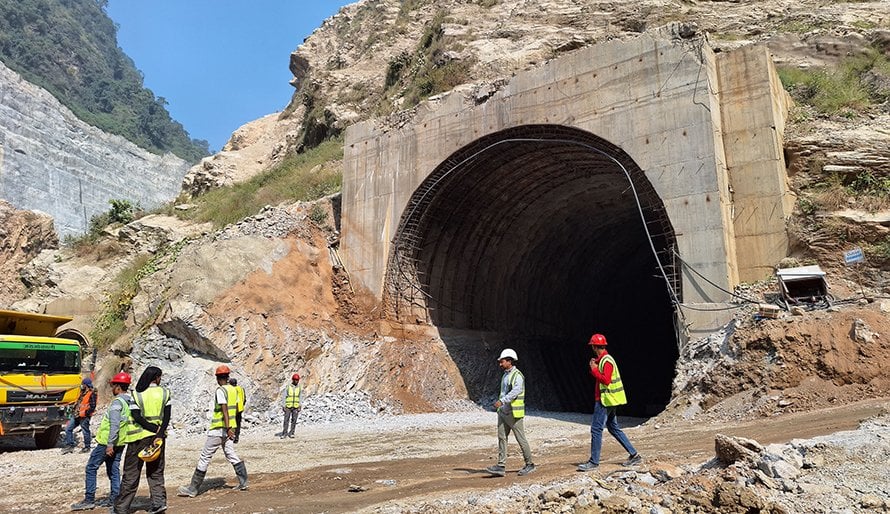

तनहुँ । तनहुँ जलविद्युत् आयोजनाको प्याकेज–२ अन्तर्गत जलाशयको मुहान (इनटेक) बाट सुरू भई पेनस्टक पाइप रहने स्थानसम्मको एक हजार चार सय ९३ मिटर लामो सुरूङ ‘ब्रेक थ्रो (छिचोलेको) छ ।

मुख्य सुरूङबाट गएको पानीलाई दुई सय १३ मिटर लामो पेनस्टक पाइपमार्फत भूमिगत विद्युतगृहमा खसाली विद्युत् उत्पादनका लागि कङ्क्रिट लाइननिङ कार्य भइरहेको छ ।

उक्त कार्यका लागि पेनस्टक पाइप जडानकार्य अन्तिम चरणमा पुगेको आयोजनाका सञ्चारविज्ञ सचिन गौतमले जानकारी दिए । आयोजनाको सुरूङ, विद्युतगृह निर्माण र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज–२ को निर्माणकार्य सिनो हाइड्रो कर्पोरेसन चीनले गरिरहेको छ ।

विद्युतगृहका सिभिल संरचना निर्माणकार्य पनि अन्तिम चरणमा रहेको आयोजनाले जनाएको छ । स्वीजयार्ड निर्माण, विद्युतगृहमा रहने उपकरण जडानलगायतका कार्य भइरहेका छन् । टेलरेस निर्माण सम्पन्न भएको छ । यस प्याकेजको समग्र भौतिक प्रगति करिब ६२ प्रतिशत छ । प्याकेज–३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माणका केइसी इन्टरनेशनल लिमिटेड, भारतले गरिरहेको छ ।

सञ्चारविज्ञ गौतमका अनुसार ३४.७ किमी प्रसारण लाइनमा पर्ने ९४ वटा टावरमध्ये ७८ वटा टावरको जग हालिएको छ भने ६९ वटा टावर खडा गरिएको छ । उक्त प्याकेजको समग्र निर्माण प्रगति ७४ प्रतिशत रहेको छ ।

एसियाली विकास बैंक (एडिबी) र नेपाल विद्युत् प्राधिकरणको उच्चस्तरीय टोलीले तनहुँस्थित सेती नदीमा निर्माणाधीन एक सय ४० मेगावाट जडित क्षमताको जलाशययुक्त तनहुँ जलविद्युत् आयोजनाको निर्माणकार्यले गति लिइरहेको छ ।

मुख्य संरचनालाई तीन प्याकेजमा विभाजन गरी निर्माणाधीन आयोजनाको समग्र प्रगति ६३ प्रतिशत रहेको छ । समग्र निर्माण २०८३ असारभित्र (सन् २०२६ मे) सक्ने लक्ष्य राखिएको आयोजनाका म्यानेजिङ डाइरेक्टर किरणकुमार श्रेष्ठले बताए ।

उनका अनुसार ऋषिङ गाउँपालिका–१ र व्यास नगरपालिका–५ को सिमाना भएर बग्ने सेती नदीमा १४० मिटर उचाइको मुख्य बाँध निर्माण गर्न लागिएको छ । ‘प्याकेज–१ अन्तर्गत मुख्य बाँधको तल्लो तह क्षेत्रमा ग्राउटिङ भइरहेको छ’ उनले भने ‘क्रसर तथा चिस्यान प्लान्ट स्थापना गरी तयारी अवस्थामा राखिएको छ ।’

मुख्य बाँध निर्माण छिट्टै सुरू गर्न लागिएको छ । प्याकेज–१ को निर्माण प्रगति करिब ३६ प्रतिशत छ । प्याकेज–१ को निर्माण सोङ दा कर्पोरेसन, भियतनाम–कालिका कन्सट्रक्सन प्रालि नेपाल, जेभीले गरिरहेको छ ।

कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कूल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याजसमेत) ५० करोड ५० लाख अमेरिकी डलर रहेको छ ।

यसका लागि एडिबीले १५ करोड, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख, युरोपियन लगानी बैंकले ८ करोड ५० लाख र नेपाल सरकाररनेपाल विद्युत् प्राधिकरणले ८ करोड ६० लाख डलर बेहोेर्ने गरी वित्तीय व्यवस्थापन गरिएको छ ।
