आज देखि नारायणगढ–मुग्लिन सडक दिउँसो बन्द हुने (समय तालिकासहित)

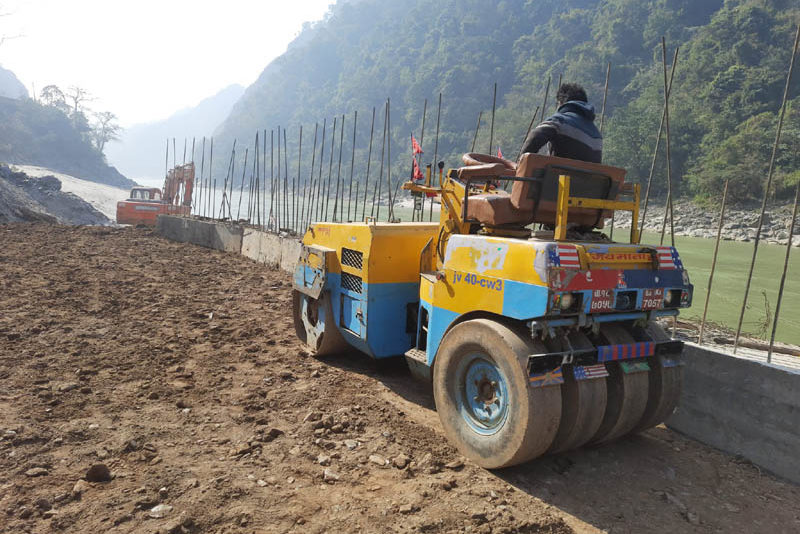

काठमाडौ। नारायणगढ–मुग्लिन सडकखण्डमा आज देखि दैनिक चार घण्टा सवारी आवागमन रोकिने भएको छ ।

सडकखण्डमा पर्ने पुलको निर्माणका लागि भित्तो काट्नुपर्ने भएकाले सवारी रोक्न लागिएको हो ।

एक महिनाका लागि सडक रोकेर काम गर्न लागिएको हो । सडक बिहान ११ बजेदेखि दिउँसो ३ बजेसम्म रोकिने छ ।

भौगोलिकरूपमा कठिन ठाउँमा रहेका सिमलताल, कालीखोला, तुइन खोला र चिसेन्जी खोला पुल निर्माणका लागि पहाड काट्नेलगायतका कामका लागि सवारी आवागमन रोक्न लागिएको हो ।

प्रमुख जिल्ला अधिकारी अस्मान तामाङका अनुसार नारायणगढतर्फबाट जाने यात्रुबाहक बस, मिनिबस, माइक्रो बस, साना सवारीसाधनलाई पन्ध्र किलो बजारदेखि जुगेडीसम्म बिहान ११ बजे रोक्न लागिएको हो ।

मालवाहक ट्रक, लरी, ट्रेलर, टिपर, ट्याङ्करलगायत भारी सवारीसाधनलाई भतेरी जङ्गलदेखि रामनगरसम्म बिहान १०ः५० बजेदेखि रोकिने छ ।

काठमाडौँतर्फबाट आउने यात्रुबाहक सवारीलाई मुग्लिन बजारदेखि मनकामना केवलकार गेटसम्म र पोखरातर्फबाट आउने यात्रुबाहक सवारीसाधनलाई बेनीटारदेखि पावर हाउससम्म बिहान १०ः५५ बजे रोकिने छ । काठमाडौँतर्फबाट आउने मालवाहक सवारीलाई लेबाटारमा र पोखरातर्फबाट आउनेलाई मालवाहक सवारीलाई आँबुखैरहनीमा बिहान १०ः४५ बजे रोकिने छ ।

बिहान ११ बजेदेखि ३ बजेसम्मको समयमा एम्बुलेन्स, दमकललगायतका अत्यावश्यकीय सवारीलाई अनुकूलता हेरी छोड्ने छ । पोखरा–काठमाडौँ सञ्चालन हुने सवारीलाई सहज सञ्चालका लागि ट्राफिक कार्यालयले समन्वय गर्नेछ । निर्माण कार्यलाई तीव्रता दिन निर्माण व्यवसायीले पर्याप्त साधनस्रोत र जनशक्ति परिचालन गर्नेछन् । सडकखण्डको ठाउँठाउँमा मर्मतको कार्य पनि यसै समयमा गरिने छ ।

नारायणगढ–मुग्लिन सडकखण्डमा २० पुल रहेका छन् । तीमध्ये पाँच पुल बनिसकेका छन् । बाँकी पुल बन्ने चरणमा रहेका छन् ।

आगामी असारसम्ममा १० पुल निर्माण सक्ने गरी कामअघि बढाइएको नागढुङ्गा मुग्लिन सडक आयोजना पश्चिम खण्ड (नारायणगढ–मुग्लिन) का आयोजना प्रमुख किरण कार्कीले जानकारी दिए ।

विसं २०७६ चैत १० गते ३३ महिनामा पुल सम्पन्न गर्ने गरी सम्झौता गरिएको थियो । यही पुस ९ गते सम्झौताको अवधि सकिँदै छ ।

विश्व बैंकको ऋण सहयोगमा पुल निर्माण गर्न लागिएको हो । असारसम्ममा १३ पुल सम्पन्न गर्ने गरी काम भइरहेको उनले बताए । तीमध्ये सेती दोभान, डुम्रे, तोपे, लामो बालुवा र खहरे दुई वटा पुल तीन महिनाभित्रमा सम्पन्न हुने कार्कीको भनाइ छ ।

तुइन र जुगेडी पुललाई थप केही समय लाग्ने उनले जानकारी दिए । सो सडक विस्तारको कामसँगै साँघुरा पुल भएका ठाउँमा नयाँ पुल निर्माण गर्न लागिएको हो ।

हाल सो सडक नौदेखि ११ मिटर फराकिलो छ । ती पुललाई दुई भागमा विभाजन गरेर ठेक्का लगाइएको छ । प्याकेज–१ मा मुग्लिनबाट यताका खहरे, चिम्पान्जी, तुइन, काली, टोपे, न्याम्सी र रिद्धीखोला गरी सात पुल छन् । प्याकेज–२ मा जुगेडी, खहरे, खोर, लामोबालुवा, भोर्ले, डुम्रे, सिमलताल र सेतीदोभान खोल गरी आठ पुल छन् ।

प्याकेज–१ को कूल ठेक्का रकम रु ६७ करोड ९९ लाख छ । दोस्रो प्याकेजको कूल ठेक्का रकम ५९ करोड पाँच लाख छ । विश्व बैंकको सहयोगमा पुल बनाउन लागिएको हो । दुवै ठेक्काको काम अनक कन्स्ट्रक्सनले गरिरहेको छ ।

पुलको गाडी हिँड्ने ठाउँ सात दशमलव पाँच मिटर फराकिलो हुनेछ । दुवैपट्टि एक दशमलव पाँच मिटर फराकिलो फुटपाथ र २५ सेन्टिमिटर रेलिङका लागि छुट्याइएको छ ।

पुल बनाउने ठाउँमा ठाडो कडा पहाड काट्नुपर्ने भएकाले सडक बन्द गरेर काम गर्नुपरेको कार्कीले बताए ।
